Budowa lekkiego domu drewnianego kusi krótkim czasem realizacji, mniejszą masą konstrukcji i możliwością lepszego panowania nad budżetem. W praktyce ta technologia wymaga jednak bardzo dobrej precyzji wykonania: szczelnej przegrody, rozsądnej wentylacji i projektu, który nie będzie próbą „upchania wszystkiego” w skomplikowanej bryle. Poniżej wyjaśniam, czym jest taka konstrukcja, ile naprawdę kosztuje, gdzie ma przewagę nad murem i na co zwrócić uwagę, żeby nie kupić sobie problemów zamiast domu.
Najważniejsze fakty o domu szkieletowym i jego zastosowaniu
- To lekki dom szkieletowy, w którym nośność zapewnia drewniana rama, a komfort cieplny odpowiednie warstwy izolacji i szczelności.
- Największą przewagą jest szybka budowa, zwykle liczona w miesiącach, a nie w latach.
- W 2026 roku koszt realizacji najczęściej mieści się w widełkach od 2 500-3 500 zł/m² w stanie surowym zamkniętym, przez 4 000-6 000 zł/m² w stanie deweloperskim, po 6 000-8 000 zł/m² pod klucz.
- Największe ryzyka to wilgoć, błędy w paroizolacji, słaba akustyka i oszczędzanie na ekipie.
- W Polsce formalności dla domu całorocznego są podobne jak przy innych domach, a uproszczenia dotyczą tylko określonych małych inwestycji.
Czym jest kanadyjska technologia i kiedy ma sens
Kanadyjska technologia budowy to po prostu dom szkieletowy z drewnianą konstrukcją nośną, w którym ściany, strop i dach nie opierają się na masywnej bryle z cegły czy betonu, tylko na precyzyjnie zmontowanym szkielecie. W Polsce taki dom często bywa wrzucany do jednego worka z hasłem „kanadyjka”, choć w praktyce mówimy o dobrze znanej technologii, a nie o stylu architektonicznym.
Najczęściej widzę, że po tę metodę sięgają osoby, które chcą budować szybciej, czyściej i bardziej przewidywalnie kosztowo. To sensowny wybór, jeśli zależy Ci na energooszczędności, prostej bryle i rozsądnej organizacji budowy. Słabszym pomysłem będzie natomiast traktowanie takiego domu jak konstrukcji „wybaczającej wszystko”, bo tu drobne błędy w projekcie i montażu mszczą się szybciej niż w ciężkim murze.
Ja patrzę na tę technologię przez trzy filary: precyzję, wilgoć i wentylację. Jeśli te elementy są dobrze rozwiązane, dom działa bardzo dobrze. Jeśli są zrobione „na oko”, problem zwykle nie ujawnia się od razu, tylko po czasie. I właśnie dlatego warto zacząć od konstrukcji ściany, bo tam kryje się najwięcej praktyki.

Jak wygląda konstrukcja i z czego składa się ściana
Podstawą jest drewniany szkielet, najczęściej z drewna konstrukcyjnego suszonego i sortowanego wytrzymałościowo. Taki materiał ma trzymać geometrię domu i przenosić obciążenia, a nie jedynie „tworzyć ramę”. Do tego dochodzą warstwy, które odpowiadają za usztywnienie, ochronę przed wiatrem, izolację cieplną i zabezpieczenie przed wilgocią.

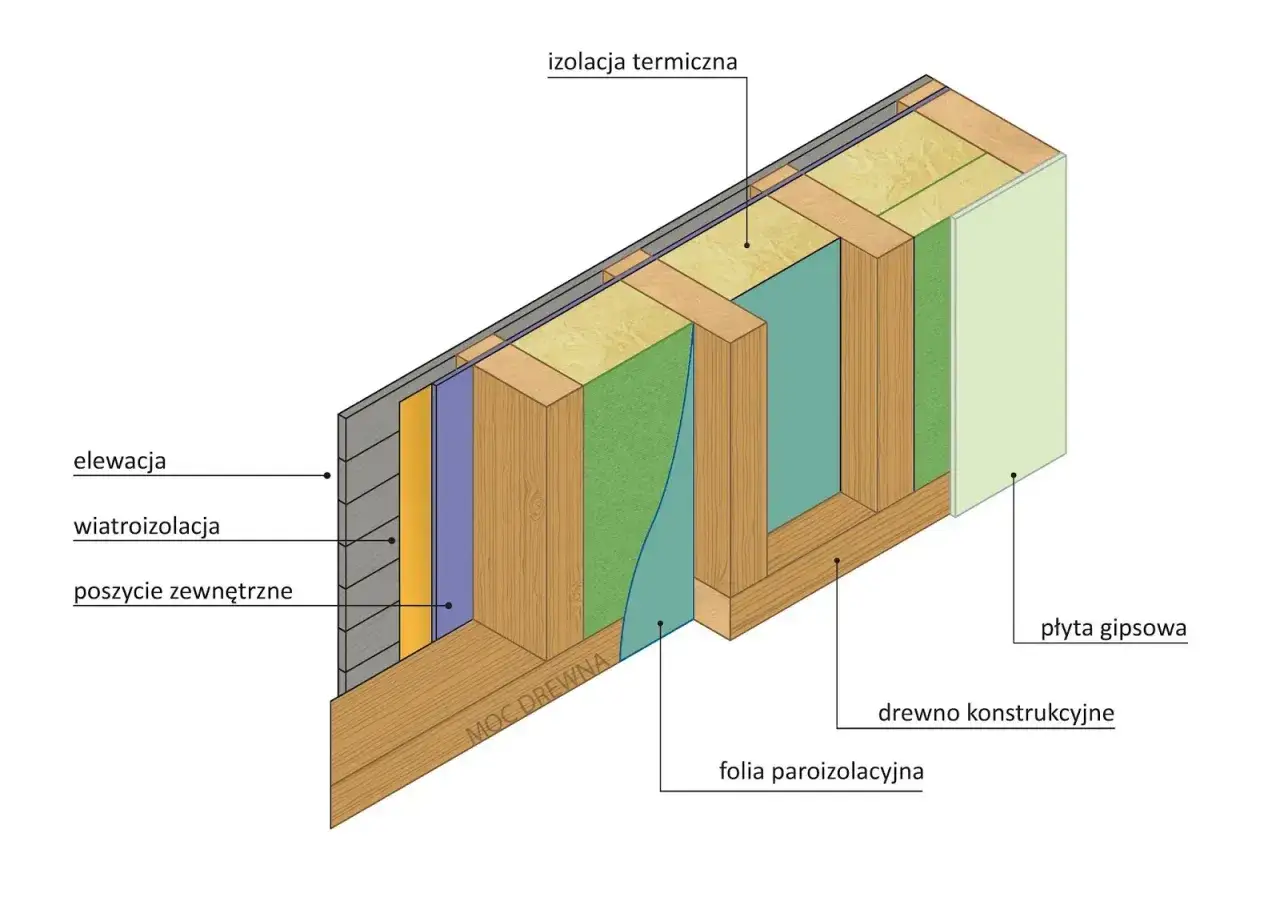

Typowa ściana domu szkieletowego składa się z kilku logicznych warstw: od zewnątrz poszycie usztywniające, w środku izolacja, od strony wnętrza paroizolacja, czyli warstwa ograniczająca wnikanie pary wodnej do przegrody, a dalej zabudowa z płyt g-k. W praktyce spotyka się płyty OSB, MFP albo rozwiązania bardziej paroprzepuszczalne, a wybór nie powinien być przypadkowy. To właśnie tu najłatwiej popełnić błąd, który potem kosztuje więcej niż oszczędność na materiałach.
Ważna jest też bryła budynku. Im prostszy rzut i dach, tym mniej newralgicznych połączeń, mniej mostków termicznych i mniejsze ryzyko wykonawcze. Złożona architektura w tej technologii jest możliwa, ale rośnie wtedy liczba detali, które trzeba naprawdę dobrze dopracować.
Przeczytaj również: Darmowe projekty domów - Ile kosztują naprawdę i czy warto?
Dlaczego szczelność ma większe znaczenie niż w domu murowanym
W lekkiej konstrukcji ściana nie ma dużej bezwładności i nie „przełknie” błędu tak łatwo jak gruba ściana z ceramiki czy silikatu. Jeśli wilgoć dostanie się do przegrody, a później nie ma jak z niej wyjść, pojawiają się kłopoty z trwałością i komfortem. Dlatego w dobrej kanadyjce liczy się nie tylko grubość ocieplenia, ale też dokładność wykonania każdej taśmy, łączenia i przejścia instalacyjnego.
Właśnie dlatego dobry wykonawca nie opowiada wyłącznie o drewnie. Mówi o szczelności, wiatroizolacji, zabezpieczeniu detali i wentylacji mechanicznej, która w takim domu bardzo często robi różnicę. To prowadzi nas do samego przebiegu budowy, bo tam widać, czy technologia jest faktycznie dobrze zorganizowana.
Jak przebiega budowa krok po kroku
Przy dobrze przygotowanej inwestycji sama budowa przebiega zaskakująco sprawnie. Część firm działa w modelu prefabrykowanym, inne stawiają dom na placu budowy element po elemencie. Efekt może być podobny, ale różni się tempo, logistyka i poziom kontroli nad jakością poszczególnych etapów.
| Etap | Co się dzieje | Dlaczego to ważne | Typowy czas |
|---|---|---|---|
| Projekt i formalności | Dobór projektu, warunki zabudowy lub plan miejscowy, zgłoszenie albo pozwolenie | To ustala legalność i zakres całej inwestycji | Od kilku tygodni do kilku miesięcy |
| Fundament | Najczęściej płyta fundamentowa lub inne rozwiązanie dopasowane do gruntu | To baza dla lekkiej konstrukcji i ochrona przed wilgocią | Około 1-4 tygodni |
| Montaż szkieletu | Wzniesienie ścian, stropów i więźby | Tu dom nabiera kształtu | Od kilku dni do kilku tygodni |
| Zamknięcie bryły | Dach, stolarka okienna i drzwiowa, uszczelnienia | Chroni konstrukcję przed pogodą | 1-3 tygodnie |
| Instalacje i izolacje | Ocieplenie, paroizolacja, elektryka, hydraulika, wentylacja | Decydują o komforcie i energooszczędności | 2-6 tygodni |
| Wykończenie | Ściany wewnętrzne, podłogi, biały montaż, elewacja | To etap, który zamienia technologię w dom do życia | 4-10 tygodni |
W praktyce cała realizacja trwa najczęściej 3-6 miesięcy od fundamentu do odbioru, a prostsze projekty prefabrykowane potrafią zejść niżej. Sam montaż bryły bywa bardzo szybki, ale nie należy mylić tego z gotowością do wprowadzenia się. Dom trzeba jeszcze dobrze uszczelnić, zainstalować, wykończyć i odebrać.
To jedna z największych przewag tej technologii: budujesz szybciej, ale tylko wtedy, gdy od początku masz uporządkowany harmonogram i nie zmieniasz projektu w połowie drogi. A skoro czas daje przewagę, pojawia się naturalne pytanie o pieniądze.
Ile kosztuje budowa i ile trwa realizacja
W 2026 roku rozsądny punkt odniesienia wygląda tak: 2 500-3 500 zł/m² za stan surowy zamknięty, 4 000-6 000 zł/m² za stan deweloperski i 6 000-8 000 zł/m² za dom pod klucz. To są widełki, nie obietnica. Jeden projekt z prostym dachem i standardową stolarką zamknie się niżej, a drugi - z dużymi przeszkleniami, skomplikowaną bryłą i droższymi instalacjami - wystrzeli dużo wyżej.
| Standard | Orientacyjny koszt za m² | Co zwykle obejmuje |
|---|---|---|
| Stan surowy zamknięty | 2 500-3 500 zł | Fundament, konstrukcję, dach, okna i drzwi |
| Stan deweloperski | 4 000-6 000 zł | Dodatkowo instalacje, ocieplenie i przygotowanie pod wykończenie |
| Pod klucz | 6 000-8 000 zł | Dom gotowy do zamieszkania, z większością prac wykończeniowych |
Przy domu o powierzchni 100 m² daje to bardzo szeroki zakres: od około 250 tys. zł w wariancie podstawowym do około 800 tys. zł przy wyższym standardzie i pełnym wykończeniu. Do tego dochodzą koszty, które inwestorzy często zbyt późno wpisują do arkusza: projekt, przygotowanie działki, przyłącza, zagospodarowanie terenu, wyposażenie łazienek czy kuchni.
Czas budowy i cena zwykle idą tu w parze. Im bardziej chcesz skrócić realizację, tym bardziej opłaca się dobra organizacja, gotowy projekt i spokojna decyzja o standardzie. Z budowami szkieletowymi najgorzej wychodzą emocjonalne korekty „w trakcie”, bo każda taka zmiana potrafi zjeść przewagę technologii.
Jakie formalności trzeba załatwić w Polsce
Formalnie taki dom nie funkcjonuje jako osobna kategoria „na specjalnych zasadach tylko dlatego, że jest drewniany”. Jeśli planujesz dom całoroczny, najczęściej przechodzisz normalną ścieżkę obowiązującą w budownictwie jednorodzinnym: sprawdzasz plan miejscowy albo warunki zabudowy, dobierasz projekt i składasz właściwy wniosek.
Warto pamiętać o jednej praktycznej rzeczy: ułatwiona procedura dotyczy dziś tylko małych domów do 70 m² zabudowy i odbywa się na zgłoszenie, bez obowiązku ustanowienia kierownika budowy i prowadzenia dziennika budowy. To rozwiązanie może być wygodne, ale nie jest uniwersalne dla każdej inwestycji. Przy większym domu wchodzisz w standardowe formalności, a oszczędność czasu bierze się raczej z technologii niż z przepisów.
Jeśli budujesz pierwszy raz, ja zawsze zalecam podejście ostrożne: sprawdzić zapisy działki, warunki przyłączeń, możliwości dojazdu dla ekipy i to, czy projekt rzeczywiście pasuje do technologii szkieletowej. To drobiazgi, ale właśnie one potrafią zatrzymać budowę, zanim w ogóle zacznie się montaż.
Jak wypada na tle domu murowanego
Porównanie z domem murowanym ma sens tylko wtedy, gdy zestawiasz ten sam standard, podobny metraż i podobny zakres prac. Inaczej szybko wychodzi porównanie pozorne, w którym jedna technologia wygląda taniej tylko dlatego, że została policzona w innym stanie zaawansowania.
| Kryterium | Dom szkieletowy | Dom murowany |
|---|---|---|
| Czas budowy | Zwykle 3-6 miesięcy | Zwykle dłuższy, często około roku lub więcej |
| Reakcja na ogrzewanie | Szybko się nagrzewa i szybciej wychładza | Ma większą bezwładność cieplną |
| Wymagania wykonawcze | Bardzo wysoka precyzja, szczególnie w szczelności | Większa tolerancja, ale też nie na błędy systemowe |
| Akustyka | Wymaga dobrego projektu warstw i izolacji | Zwykle łatwiej osiągnąć dobrą masę akustyczną |
| Elastyczność zmian | Mniejsza w trakcie realizacji | Łatwiej wprowadzać korekty, choć nadal kosztownie |
| Fundament | Lżejsza konstrukcja, często korzystna płyta fundamentowa | Większe obciążenia, często bardziej masywne rozwiązania |
W praktyce dom szkieletowy wygrywa czasem, czystością budowy i łatwością osiągnięcia dobrej efektywności energetycznej. Dom murowany daje z kolei większy spokój psychologiczny części inwestorów i mocniejszą bezwładność cieplną, którą niektórzy po prostu lubią. Nie ma tu jednej odpowiedzi dla wszystkich - jest tylko odpowiedź lepsza dla konkretnego stylu życia, budżetu i oczekiwań wobec komfortu.
Jeśli miałbym wskazać jedno pytanie kontrolne, brzmiałoby ono tak: czy chcesz dom, który szybciej reaguje na Twoje decyzje i wymaga dokładniejszego wykonania, czy taki, który lepiej znosi „tradycyjny” tok budowy? Odpowiedź zwykle porządkuje większość dylematów.
Na co uważać przy wyborze projektu i wykonawcy
Tu nie ma miejsca na przypadek. W tej technologii najbardziej kosztowny błąd to oszczędzanie na projekcie i ekipie, bo później bardzo trudno to nadrobić dodatkowymi warstwami czy poprawkami. Jeśli cena wygląda podejrzanie dobrze, zwykle trzeba sprawdzić, co dokładnie się za nią kryje.
- Sprawdź, czy w ofercie jest pełny zakres, a nie tylko „sam szkielet”. Fundament, transport, montaż, izolacja, stolarka i wykończenie potrafią być liczone osobno.
- Poproś o przekrój ściany i detale połączeń. Jeśli wykonawca nie umie wytłumaczyć paroizolacji, wiatroizolacji i uszczelnień, to zły znak.
- Zwróć uwagę na doświadczenie w domach całorocznych, a nie tylko w altanach czy lekkich obiektach sezonowych.
- Nie komplikuj bryły bez potrzeby. Każde załamanie dachu, lukarna czy wielkie przeszklenie zwiększają ryzyko błędu i koszt.
- Wymagaj jasnego harmonogramu odbiorów i listy materiałów. W tej technologii detal materiałowy naprawdę ma znaczenie.
Ja szczególnie pilnuję jednego elementu: czy ekipa umie chronić konstrukcję przed wilgocią na każdym etapie, nie tylko po zakończeniu budowy. Drewno konstrukcyjne jest trwałe, ale tylko wtedy, gdy od początku pracuje w odpowiednich warunkach. Jeśli wykonawca bagatelizuje to zagadnienie, cała rozmowa o energooszczędności staje się drugorzędna.
Warto też dopytać o wentylację. W dobrze zrobionym domu szkieletowym bardzo często najlepiej sprawdza się wentylacja mechaniczna z odzyskiem ciepła, czyli rekuperacja. To nie jest fanaberia, tylko logiczne uzupełnienie szczelnej przegrody.
Co warto ustalić przed startem, żeby technologia zadziałała
Jeśli miałbym uporządkować temat w kilku decyzjach, zacząłbym od prostych pytań: jaki ma być standard oddania, kto odpowiada za fundament, jaka będzie ściana w przekroju i czy dom ma mieć wentylację mechaniczną. Te ustalenia brzmią prosto, ale to one decydują, czy budowa będzie spokojna, czy zamieni się w serię dopłat i nerwowych poprawek.
- Wybierz możliwie prostą bryłę i dach, jeśli zależy Ci na szybkiej, bezpiecznej realizacji.
- Ustal, czy dom ma być oddany w stanie surowym zamkniętym, deweloperskim czy pod klucz.
- Poproś o opis warstw ściany i dachu, a nie tylko o ogólne hasło „dom energooszczędny”.
- Sprawdź, czy w projekcie przewidziano sensowną wentylację i ochronę przed mostkami termicznymi.
- Przygotuj budżet z rezerwą na elementy poza samą budową: przyłącza, formalności, wykończenie i otoczenie domu.
Właśnie tak patrzę na tę technologię: nie jak na modny skrót budowlany, tylko na system, który działa bardzo dobrze wtedy, gdy wszystkie warstwy, połączenia i decyzje projektowe są ze sobą spójne. Jeśli to uporządkujesz na starcie, kanadyjska konstrukcja odwdzięczy się szybkim tempem budowy, dobrym komfortem i przewidywalnym użytkowaniem przez lata.
